软件项目量化管理是CMMI高成熟度的标志,也是项目管理及软件工程的难点。本人做为项目经理,在CMMI4和5的试点和实施过程中,体会到量化管理是上述高成熟度项目管理的核心。本文重点是量化管理应用的实践,介绍量化管理主要概念和进行量化管理的过程。
在整个项目管理知识体系中,涉及到需要量化管理的领域非常多。一般依据事前估算(预测)、事中控制和事后管理的角度来分,可以分为估算(预测)、过程控制和度量等,并据此调整工作量和工作计划,形成闭环循环过程。
其实,量化管理的数据内容很多,本文的实践,核心量化数据是工作量、工作成果(例如:KLOC)和缺陷数,相关的还有人员能力、评审/测试次数等基础数据,由于篇幅有限,数据的度量、人员能力评价等内容省略;关键过程域中管理工作内容实践的有:项目策划中的项目估算,量化管理及原因分析两个部分。
CMMI是Capacity MaturityModelIntegrated的简称,即集成的软件能力成熟度模型,是一种综合性模型,它是工程实施和管理方法,它在软件与系统集成以外的如科研、工程等领域都得到了广泛的应用。
CMMI将软件过程中的很多过程都通过过程工程规范起来,它给出了过程改进的模型和大框架。
CMMI给我们带来了如下好处:改进项目进度和预算的可预测性、改进监控项目过程及子过程的性能和稳定性、改进开发周期、提高生产率、改进质量、增加客户的满意度、提高员工的士气、增加投资回报和低质量成本。
⑴、CMMI高成熟度定义
①.ML4量化管理级(Quantitative Management)

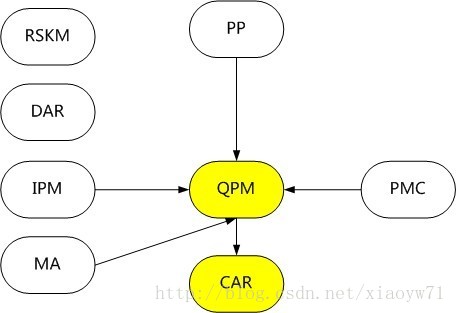

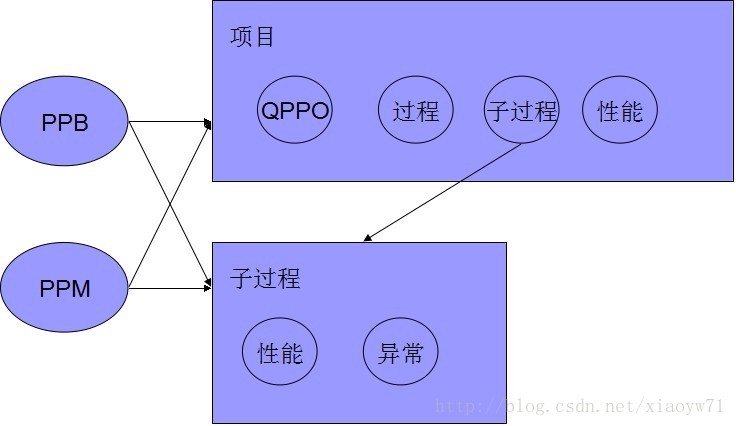

与量化管理的关键过程域有:PP、MA、PMC、IPM,如下图所示。

⑴、度量(MA)为QPM提供的数据
度量数据来源于度量数据库和里程碑报告。
①.各个阶段及活动工作量度量数据

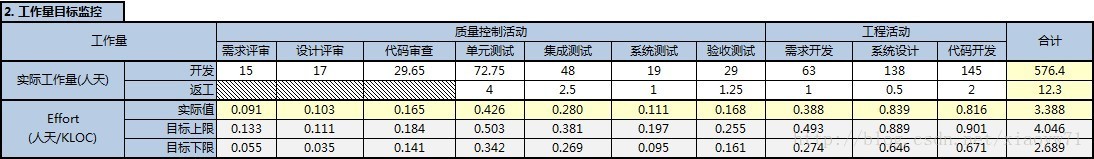

如此表所示,工作量数据包括工程活动和质量控制活动两部分,其中,实际工作量包括正常开发和返工两部分。
②.质量控制度量数据
工作量估算主要是考虑使用组织级的资产库和历史数据,例如依据“过程裁剪指南”所形成的开发过程定义(PDP)、“软件生命周期指南”所选定的软件生命周期、“度量数据库”中的缺陷数、文档的页码、代码行。
度量数据库的使用,就是参考相当规模的项目,获取文档页码、缺陷注入率、缺陷移除率、工作量等度量数据。
估算方法有:专家法(Delphi)、功能点法、类比法、占比等。
⑴、WBS分解分类及分解准则
①.WBS分解分类:项目分解WBS(项目管理类型任务分解)、技术分解WBS(项目工程任务及特有技术工作内容分解)。
②.WBS分解原则:
⑴、编码部分估算
编码部分估算,主要是在软件功能分解的基础上,对各个功能模块代码量进行估算,估算单位是KLoc。本文是采用专家法进行估算编码工作量,由于部分功能估算估算偏差超出额定偏差(本项目定义为20%),进行了第二轮估算超出的功能模块,如下图所示:
⑵、工作规模估算
其他工程活动,例如需求开发中的需求分析活动,按输出产品规模进行估算,也就是页数(文档按标准模版编写,已经定义好的格式),如下图所示。而相关的工作量按估算模型折算为工作量。
⑶、项目管理、支持活动按占比为:项目管理10~15%,预留5%,QA%5~6、CM3~4%。
项目经理在项目级QA协助下,制定项目的质量目标,根据组织过程性能基线和模型裁剪项目过程,并对项目进行实时量化的监控,确定项目定义过程,选择度量和统计技术,对监控过程中发现的问题分析,确定并采取纠正措施。

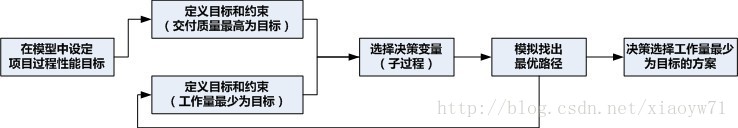

项目经理在项目级QA协助下,制定量化项目管理计划,计划中包括:过程性能目标、项目子过程(选择)、量化管理技术、子过程路径、量化管理方案。
⑴、制定项目质量和过程性能目标
目标实现概率在95%以上

⑴、缺陷注入率(需求开发缺陷注入率RD_DIR)监控
使用Minitab中RD_DIR回归公式预测RD_DIR的预测值、上限值和下限值,预测结果定义为三角分布。
⑵、缺陷移除率(需求阶段缺陷移除率RR_DRR)监控
使用Minitab中RR_Defect回归模型(根据之前选定的分组选择回归模型)来预测RR_Defect的预测值、上限值和下限值
⑴、具备子过程能力和性能稳定描述
在过程性能监控的控制图中,活动的能力线在能力基线范围内容,能力基线(蓝色线)在红色规格基线范围内,活动的点不能连续上升、偏于中心线某一侧。
⑵、过程能力不足/超出和不稳定的处理方式
例一:

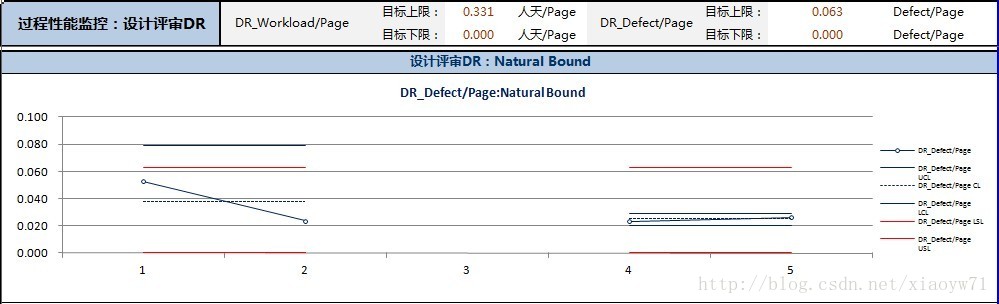

如上图所示,第二次设计评审后,评审的缺陷移除率的自然能力上限超出规格上限,并且波动较大,说明该过程的能力不足。经根因分析,原因及解决措施如下:
①.原因及异常说明
本应参与第二次评审的吴JF因出差,未能按期参与评审。此次评审中由外项目组李BX做为专家来代替,由于李BX对项目背景不熟悉,自然能力上下限超出规格限。
②.应对措施
与公司相关领导及项目管理部门联系后,在后续的评审中让吴JF参与。同时提前与吴JF本人沟通确认,保证她按时参与其后的设计评审。
③.实施效果
通过对后续评审的持续过程跟踪,自然能力限收窄,且达到规格限要求,项目QPPO达成率大于95%。
例二:

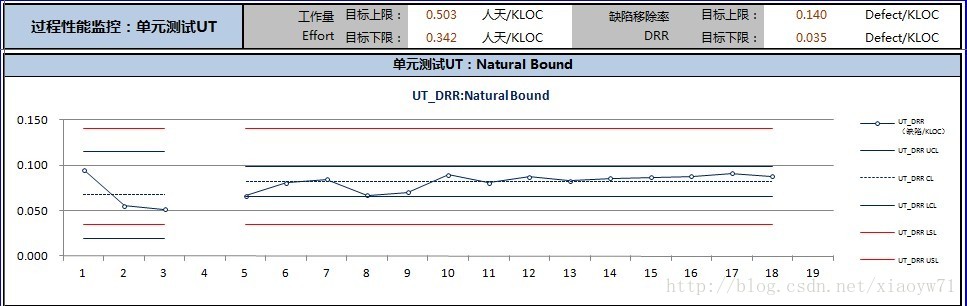

如上图所示,第3轮单元测试后发现缺陷移除率自然能力线下限超出规格线下限。经根因分析,执行了Car,原因及解决措施如下:
①.原因及异常说明
使用PPB与PPM进行分析,测试用例覆盖率及测试工作量投入都正常,通过调整模型因子无法提高过程能力。经原因分析发现是测试用例质量不高,而导致过程能力不足。
②.应对措施
执行CAR,识别本原因并加以解决。详见:本项目原因分析与解决记录。
③.实施效果
执行CAR后,UT过程能力得到提升,项目QPPO可以达成。
④.固化措施
向EPG提出改进建议:单元测试用例的质量对于单元测试过程至关重要,因此要加强单元测试用例的评审。
⑴、子过程数据不充分
在量化监控子过程过程中,技术评审、测试次数过少,例如只有3、4次。
这样的数据量,在使用控制图模型时,无法满足使用条件,也很难起到监控子过程的目的。
⑵、度量数据不真实 在精细化管理中,缺陷、工作成果度量是重叠的,而精细化管理中涉及到绩效考核,这样,在考核与项目冲突的情况下,往往会出现不真实反映项目情况的数据,为此,需要项目经理的智慧来解决这些问题,掌握好双刃剑的度。
⑴、触发条件(入口准则)
在量化分析子过程过程中,发生未达能力问题时,在调整因子或优化路径情况下,无法达成QPPO,则根据体系文件《原因分析与解决过程》所规定的入口准则,启动根因分析,由项目经理编制根因分析实施计划。
工作中,发生计划等活动中未预测到的事件(问题或好的方法),触发根因分析,根因分析要使用预测模型。
⑵、过程
①.确定原因分析的范围
②.分析原因,确定建议的改进措施
项目组(经理)组织项目相关人员,同样采用鱼骨图(鱼骨图至少应分解到第三层)和Pareto图等技术,分析问题和缺陷的根本原因,并制定改进措施。
③.制定行动计划
项目经理制定计划,经EPG批准后执行。
④.实施改进建议
项目组(经理)组织项目相关人员,在项目级QA的指导下,执行项目改进措施及建议。
⑤.评价实施效果
⑶、根因分析实践
对项目单元测试过程进行分析,分析单元测试缺陷移除率低的原因,并制定改进实施方案。

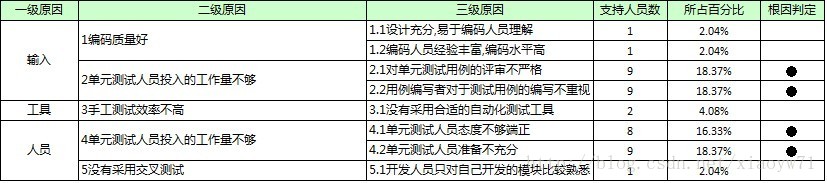

①.要因分析:

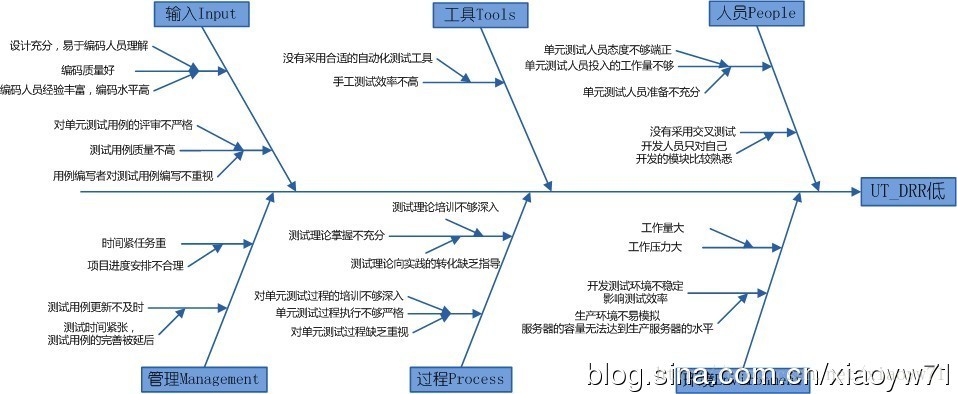

对输入、工具、人员、管理、过程、环境等原因,逐级深化分析,根因分析目标就是鱼头(UT_DRR低,单元测试缺陷移除率低的问题)。

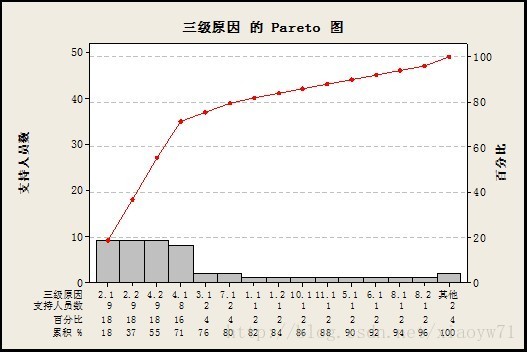

②.做Pareto分析图表

按二八原则,80%的问题是由于20%原因造成的,选出20%的问题进行改进方案。
③.应对措施

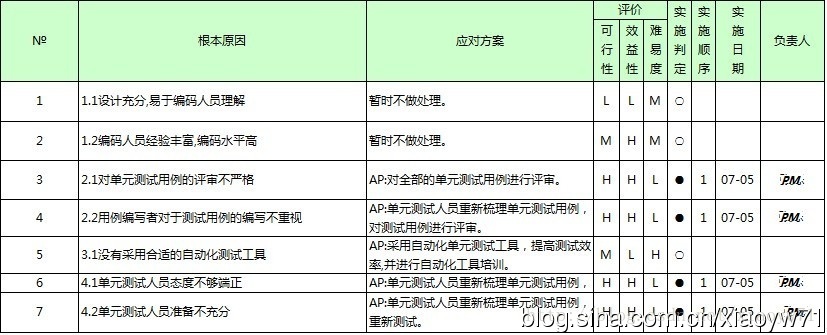

改进实施方案如下:
●方案目标
通过改进方案的实施:
在访谈中,Henry问:项目级QA审计很多(在各个阶段的结束、里程碑、评审),为什么没有发现重大的不符合项,仅仅是少量小问题呢?
我的回答如下:
在项目级QA协助下,从CMMI3级开始,项目严格按体系文件执行,经历了多年的CMMI4、CMMI5试点,项目管理持续改进,开发过程基本稳定,所以,QA很难发现不符合项。
访谈预发布中,Henry给出的意见,对我触动较大的有三条:
①.蒙特卡洛模拟预测模型置信度为66%,那么预测目标达成率再高,也存在35%的系统误差;
②.项目经理对组织级和项目级QPPO关系认识不清,建议由项目经理负责制定项目级QPPO,由组织级进行审批;
③.项目经理需掌握项目过程监控技术技能,例如:如何使用控制图监控过程稳定、监控过程能力。
①.项目经理需要掌握数理统计技能,例如能灵活使用统计过程控制技术、蒙特卡洛模拟预测技术;
②.在CMMI4级后,引入了量化管理,使项目管理目标可以预测,过程可以控制。对于量化管理模型(PPM),仍需持续改进;
③.项目经理要积极与EPG互动,带领项目团队按体系文件重复执行项目过程,积累有效数据才能优化模型。
总之, CMMI的成熟度,很大程度还是依赖于人,人员的稳定、能力持续成长是很关键的。工具、方法是在人的使用、分析下才有意义。一句话,提高薪酬待遇,促进团队健康成长、发展,也是CMMI的关键点。
